铺设膨润土防水毯前的准备工作

作者:admin 来源:本站 时间:2020-10-16 17:07:15 点击:91


基层的沉降、地面的平整和倒角-规格的准确测量、切割顺序的保留-铺设防水毯护岸和河底-施工工程的验收-制作水泥砂浆或回填土保护层。


铺设膨润土防水毯前的准备工作



1.基层解决方案


(1)防水层的关键是边坡施工和底缘施工,必须整体连续规划。在铺设膨润土防水毯之前,必须使用必要的机器设备将底部的细砂整平夯实。当出现大块岩层时,需要进行独特的解决(根据碾压情况,清除或碾压其大块碎石),并在大空隙处填入细砂,直至表层平整,密实度达到90%以上。


(2)面层应干燥、狂躁,无明显的水痕和坑洼。膨润土防水毯可以在潮湿寒冷的自然环境中施工,但应防止浸泡在水中。


(3)如果基础土层底部的设计标高低于土壤温度,应采取降水措施排出储存的水。


(4)压实(或压实和振动强度等)。)应在基层整平后进行,压实的相对密度应超过90%。


(5)膨润土防水毯的施工应在基底适用层竣工验收达到标准后进行。


2.铺设膨润土防水毯前的准备工作


(1)进行切割分析,绘制膨润土防水毯的铺设顺序和切割图。


(2)检查膨润土防水毯的外观质量,记录发现的机械设备损坏、制造创伤、穿孔等缺点,以便铺设时维修。


(3)防水毯的施工应在无雨无雪的温度下进行。施工中如遇雨雪,用塑料薄膜覆盖,以免膨润土防水毯过早固化。


3.铺设膨润土防水毯

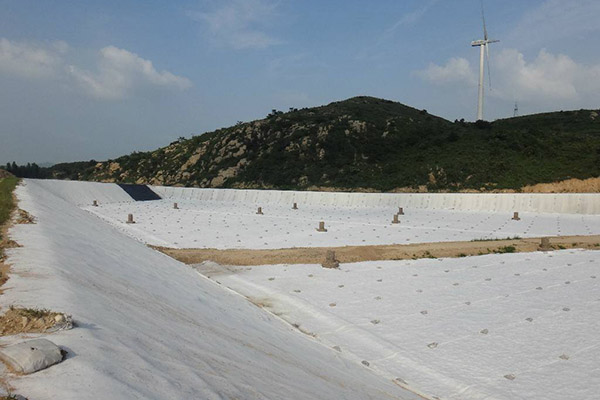

(1)在基本满足规定后,防水毯的铺设按顺流水方向顺下游钢筋的顺序进行,先进行护坡(护坡),即上游和下游膨润土防水毯钢筋重叠在下游膨润土防水毯上。


(2)进行配合和找平,钢筋搭接长度≥300mm。


(3)在钢筋搭接处均匀撒0.4 kg ~ 0.8 kg/m的钠基膨润土粉或钠基膨润土平衡水泥。


(4)考虑到基本向下变形,必要时膨润土防水毯底部可起皱1 ~ 2次,起皱长度为100mm。


(5)冲铺膨润土防水毯土工布,即乳白色面,顶面用500mm厚素土压实。护坡铺设膨润土防水毯,并铺设水利加气块压实。


(6)膨润土防水毯如有破损或接口复杂,根据其破损或接口规格加300mm腿围用详细的膨润土防水毯覆盖,中间用钠基膨润土粉重叠一部分双层膨润土防水毯。


4.斜坡堤膨润土防水毯的施工


(1)根据现场施工的具体情况,建议采用自上而下的顺序铺防水毯。对于小视角的斜坡,可以立即铺在坡堤上,尽快做好保护层。


(2)护坡应在墙体施工的阴阳角做成弧形或锐角。防水毯最好在阴角线位置裁开总宽度400mm进行吊装,然后进行大量铺设。在护岸垂直面上铺设膨润土防水毯时,为防止粘贴牢固,可用25mm长的钉子和垫片固定,也可采用DIA预应力立即张拉。


5.河底铺了大量膨润土防水毯


(1)大规模、大捆防水毯的铺设应选择机械设备,无小规模、多捆防水毯的铺设也可选择人工服务。
